完成!送电!
1月20日,国网闽侯县供电公司聚力攻坚破难题,铆足干劲抢进度,在节前完成闽侯县委大院双电源高压增容送电工作。

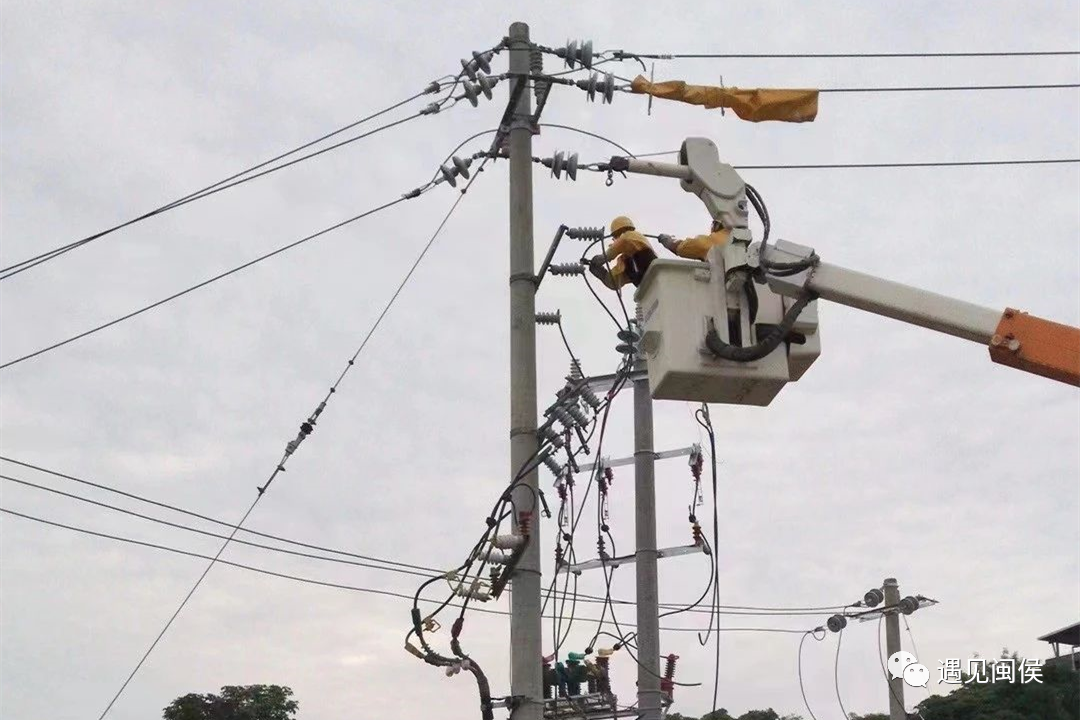

▲(拆除旧配电房电缆引下线)
“设备检查操作完毕,申请送电!”当天下午,闽侯县委大院增容项目正式送电。
国网闽侯县供电公各部门工作人员一早便来到现场,在项目送电前对县委大院内部供电线路进行全面检查,对存在缺陷的设备进行消缺,并特别对县会议中心、食堂及宿舍楼等供电的主、备用线路进行全面检查,确定应急接口接入位置。同时为能够及时解决任何突发情况,国网闽侯县供电公司还安排了发电车接入备用线路供电,并派专人对各个保电场所的供电线路进行巡查,配足抢修物资,值班人员24小时待命,确保送电顺利。

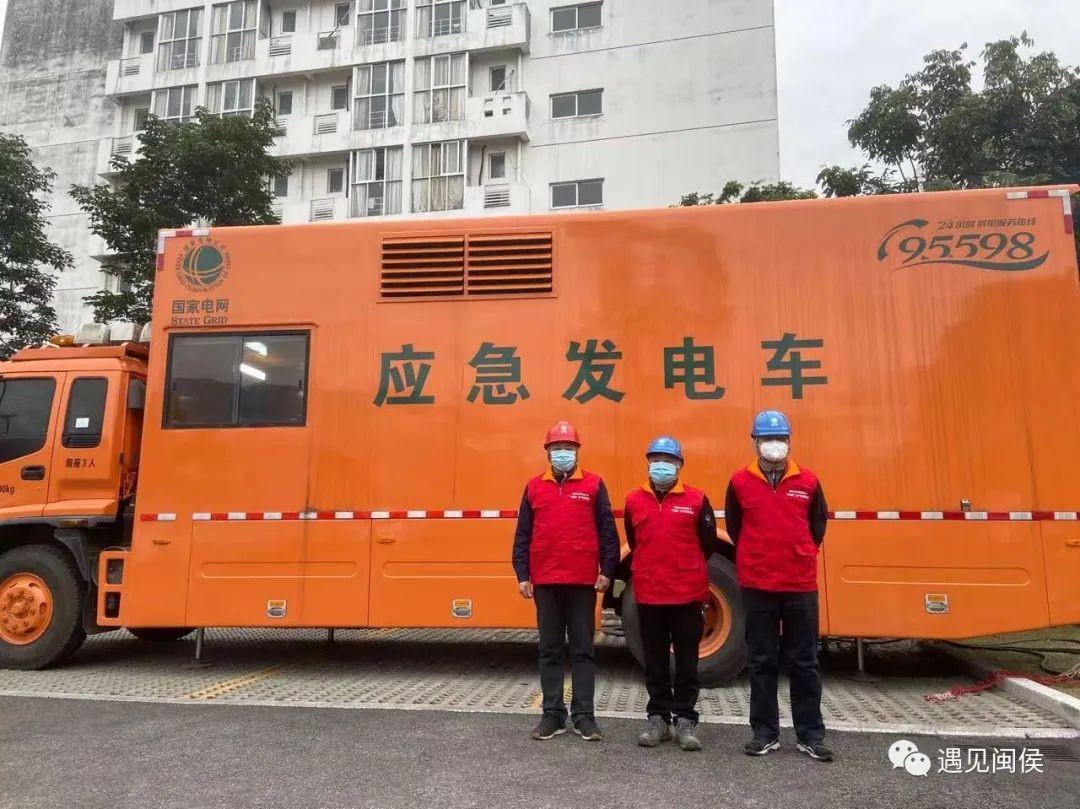

▲(应急发电车保障供电)
2023年1月初,国网闽侯县供电公司接下在春节前完成县委大院双电源高压增容、送电任务。时间紧,任务重,为保障春节期间政府工作顺利开展,国网闽侯县供电公司高度重视,组织专家组多次进行现场勘察,制定出最佳施工方案。
县委大院值班室等重要场所需24小时不间断供电,项目应当如何在不断电的情况下完成增容改造,成为国网闽侯县供电公司送电项目攻坚的一大难题。为确保如此重要的场所在增容送电当天不停电,国网闽侯县供电公司特别制定了《闽侯县委大院供电保障方案》,成立了保电工作领导小组。

▲(工作人员在配电站房安装计量表)
公司上下拧成一股绳,劲往一处使。公司领导带头靠前指挥,全面统筹并积极与厂家沟通,打通了物资供应绿色通道,为项目顺利竣工提供了物资保障。

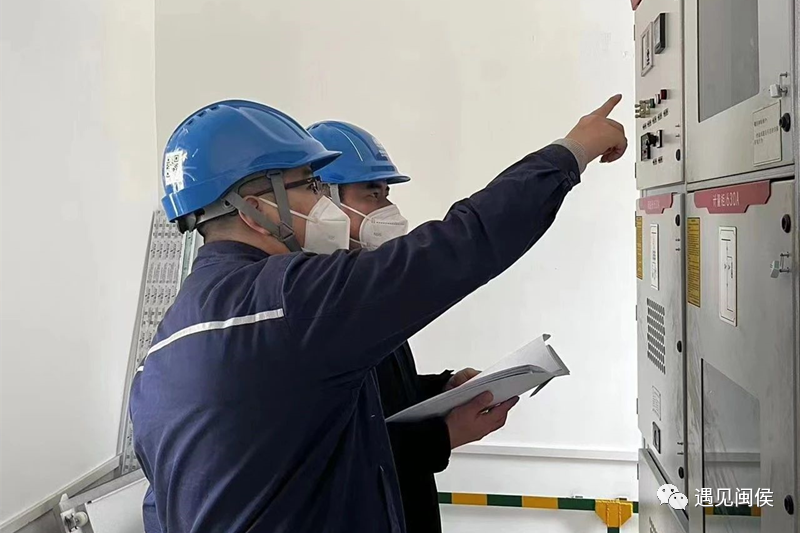

▲(工作人员检查进线柜微机保护)
此外,国网闽侯县供电公司还开通了重点项目“绿色通道”,项目随报随验,“串改并”项目当天验收、当天送电;设立跨部门业务协同工作及催办机制,每日早会通报项目完成情况,并布置今日需完成工作计划;拓宽服务模式,采用“日跟踪、日推进”的方式开展主动靠前服务,安排专家组深入现场,与政府、施工单位联合办公,及时协调并破解工程建设难题。经过现场施工组的加班加点,通力合作,项目最终于2023年1月19日完成施工。

▲(验收配电站房低压馈线柜)
国网闽侯县供电公司为春节期间政府工作的顺利开展交出一份满意的答卷,未来将持续为闽侯县电力供应保驾护航。
